7 млрд тенге направит «Астана-РЭК» на новые проекты. Что это даст столице?
В Астане прошел пресс-тур по трем объектам АО «Астана-РЭК», которые модернизируют в рамках инвестиционной программы. Журналистам показали реконструкцию распределительного пункта «Энергоцентр-1», строительство управляемого шунтирующего реактора на подстанции «Западная» и новый распределительный пункт в жилом массиве Коктал. Реализация проектов должна повысить надежность электроснабжения и снизить риск технологических нарушений, передает Elordainfo.kz.

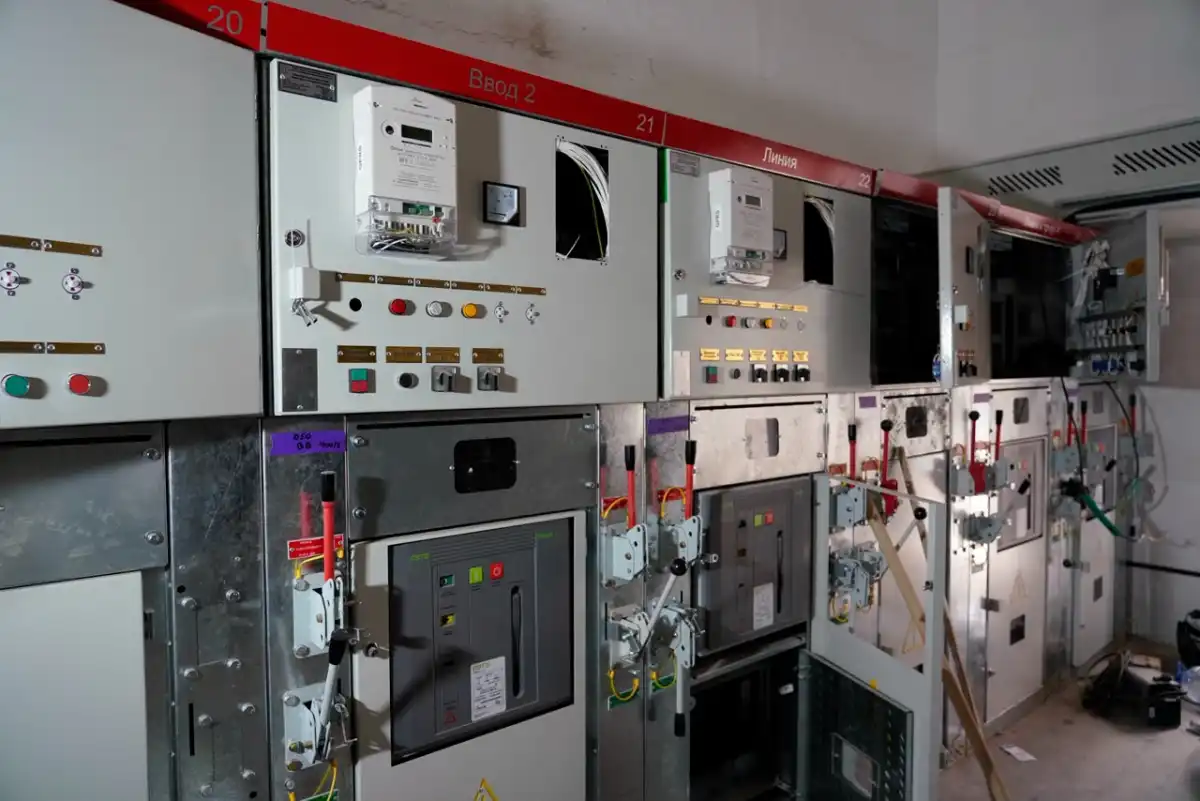

Первой точкой пресс-тура стал распределительный пункт «Энергоцентр-1», обеспечивающий электричеством акимат Астаны, Министерство обороны и Академию государственного управления при Президенте РК.
Оборудование объекта находится в эксплуатации с 1997 года. За это время были выявлены износ системы охлаждения шести силовых трансформаторов, нагрев контактных соединений и другие технические проблемы.

Как рассказал исполнительный директор по развитию АО «Астана-РЭК» Куандык Ержанов, стоимость реконструкции составляет 648,877 млн тенге. На объекте меняют силовое и распределительное оборудование, внутренние инженерные системы и дизель-генераторную установку.
На сегодняшний день работы выполнены на 75%. Завершить реконструкцию планируют до конца октября.
При этом подключенные к распределительному пункту объекты продолжают получать электроэнергию. Для этого специалисты установили временные комплектные трансформаторные подстанции.
«Замена оборудования проводится без отключения объектов. Кроме того, в рамках реконструкции предусмотрена новая дизель-генераторная установка. В случае выхода из строя основного оборудования она обеспечит резервное питание», – пояснил Куандык Ержанов.

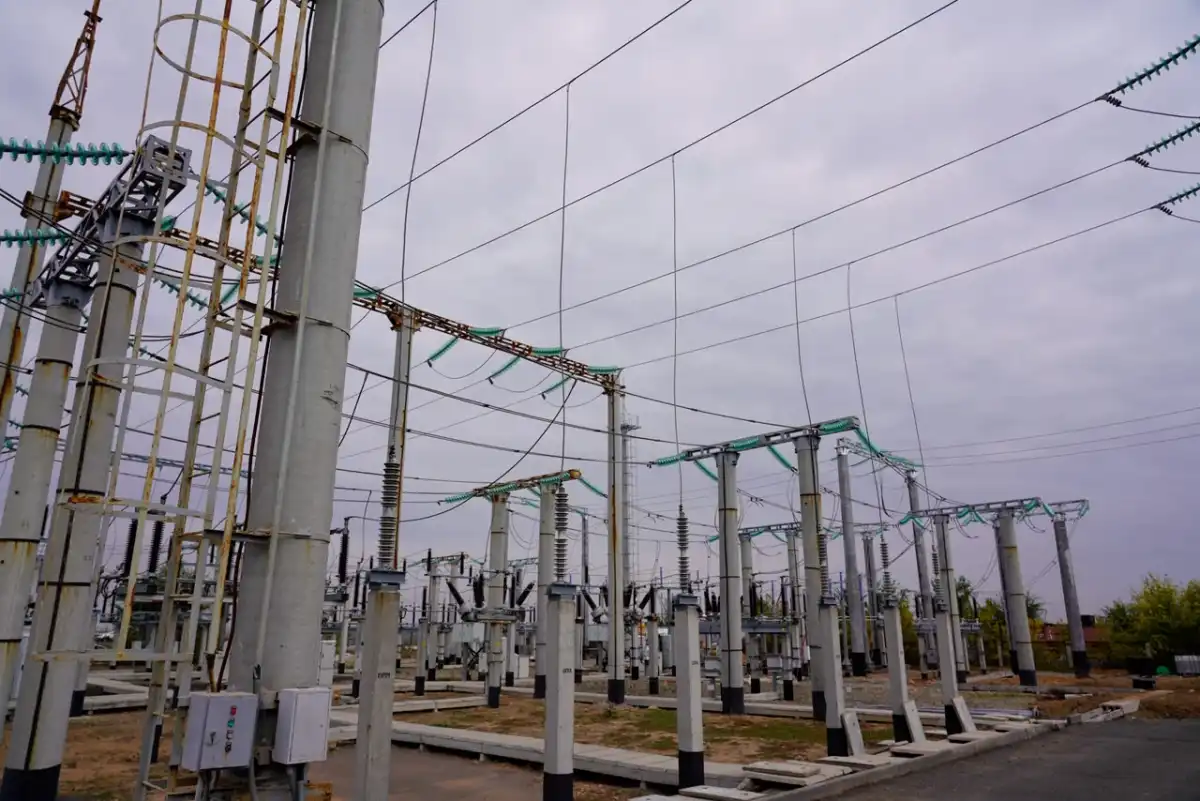

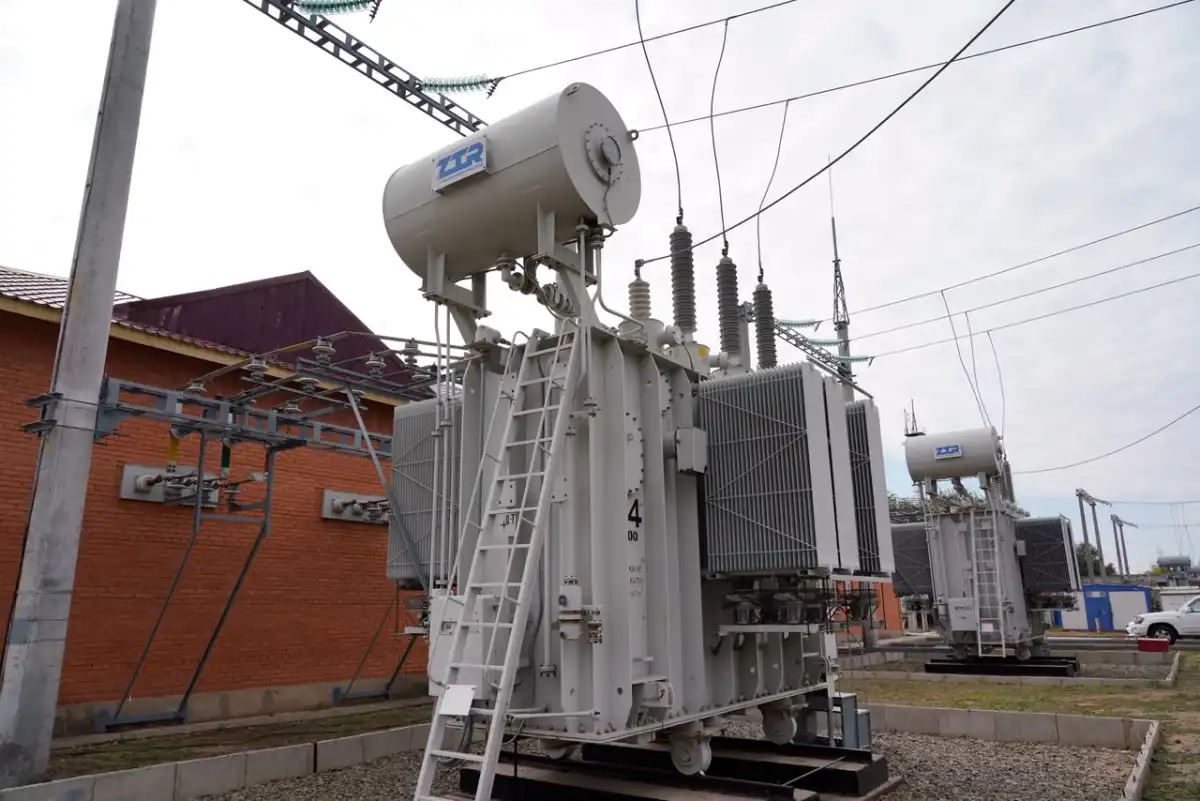

Второй точкой стала подстанция «Западная», где реализуется двухгодичный проект по компенсации реактивной мощности в сети 220–110 кВ. В 2025 году выполнили первый этап стоимостью 118,87 млн тенге. На второй этап в текущем году предусмотрено 2,483 млрд тенге.
На объекте устанавливают управляемый шунтирующий реактор, предназначенный для регулирования реактивной мощности и стабилизации напряжения. Такое оборудование помогает поддерживать устойчивую работу сети и снижать риск технологических нарушений, которые могут привести к отключению потребителей.

«Подстанция „Западная“ входит в кольцевую сеть 220–110 кВ и играет важную роль в электроснабжении всего города. Установка реактора позволит стабилизировать напряжение и повысить надежность городской энергосистемы», – рассказал исполнительный директор.

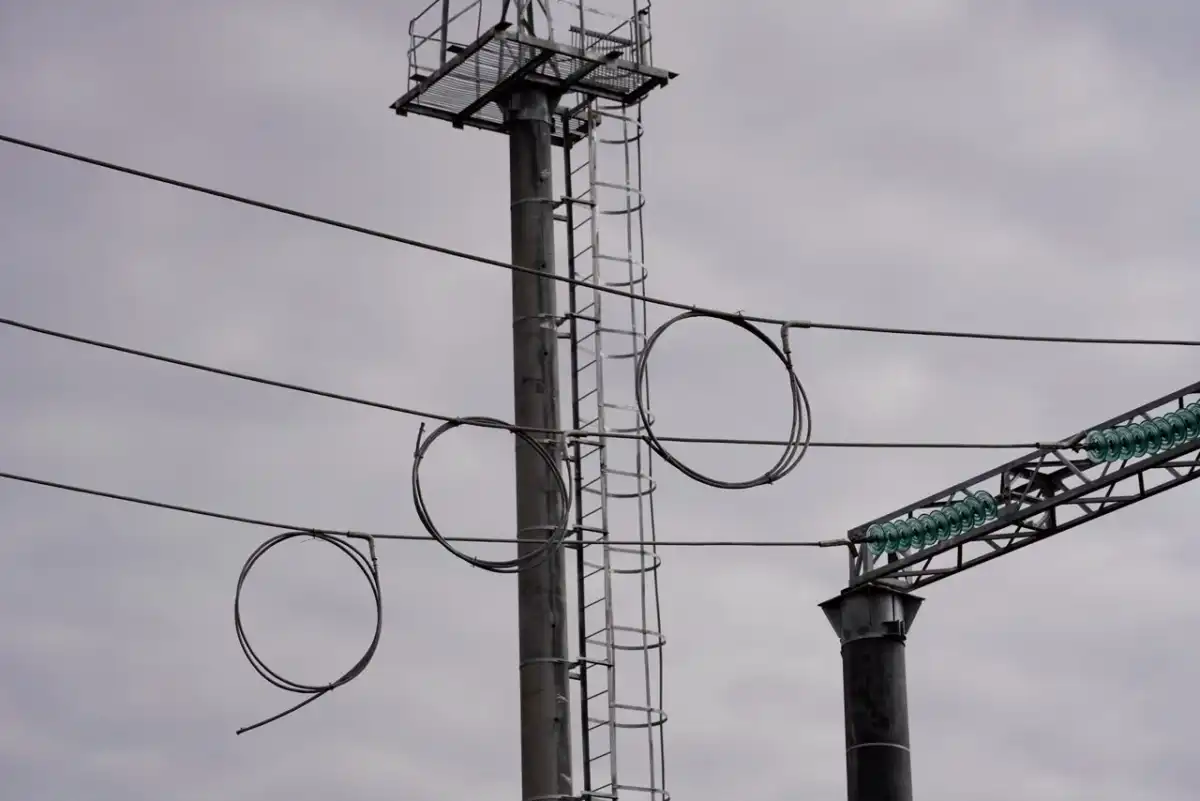

На подстанции уже установили линейные и шинные порталы, подготовили фундамент под реактор и контейнеры системы управления, обустроили маслоприемник и маслостоки. Само оборудование отечественного производства находится в пути.
Работы выполняются согласно графику. Завершить проект и ввести оборудование в эксплуатацию планируют до конца текущего года.
По словам Куандыка Ержанова, повышение устойчивости сети также позволит сократить затраты на устранение технологических нарушений. Чем стабильнее будет работать оборудование, тем реже потребуется направлять аварийные бригады для восстановления электроснабжения.

Третьим объектом пресс-тура стал новый распределительный пункт с выносом сетей от ТП-64 в районе улицы 150 лет Абая. Проект завершили в 2025 году.
Трансформаторную подстанцию ввели в эксплуатацию еще в 1964 году. Она находилась в старом здании КНС-6, которое стало непригодным для дальнейшего использования и подлежало сносу в связи с планируемой застройкой участка.
В рамках проекта специалисты построили распределительный пункт и перенесли воздушные линии напряжением 10 кВ из зоны строительства. Это позволило сохранить надежное электроснабжение жилых домов массива Коктал и освободить территорию для дальнейшей застройки.

Общий объем инвестиционной программы АО «Астана-РЭК» на 2026 год составляет 8,545 млрд теге. Из них более 7,1 млрд тенге предусмотрено на строительство и реконструкцию энергетических объектов. Физическая готовность строительно-монтажных работ достигла 75%.
Кроме того, в текущем году запланирована реконструкция 84,12 километра электрических сетей. На сегодняшний день работы выполнены на 75,2 километра, или на 89% от запланированного объема.
«До конца текущего года инвестиционная программа будет выполнена полностью. Для горожан главный результат этих проектов – надежное, качественное и безопасное электроснабжение», – заключил Куандык Ержанов.
